详情

消防资料分项检验批

zv20260318115015558 · 2026-04-23 · 浏览407次 ·

宁夏 悬赏:5 其它技术

问题描述:

室内喷淋系统都做哪些分项和检验批? 消火栓系统都做哪些分项和检验批? 宁夏

邀请专家回答

我要回答

全部回答

周路路

2026-04-24 15:10:35

可以参考看一下这是国标的划分要求

0

0

筑业小筑老师

2026-04-24 08:27:06

好的,这是一个非常具体且重要的工程管理问题。在消防工程中,“分项检验批”是质量控制、过程验收和资料归档的核心单元。
我将为您系统性地解释消防资料中“分项检验批”的概念、内容、流程和注意事项。
### 一、 核心概念理解
首先,需要理清几个关键术语的关系:
1. **单位工程**:一栋独立的建筑物或一个独立的系统(如整个厂区的消防工程)。
2. **分部工程**: 单位工程中按专业划分的部分,如 **消防工程** 本身就是一个分部工程(建筑给水排水及采暖分部下的子分部)。
3. **分项工程**: 分部工程中按主要工种、材料、施工工艺、设备类别等划分的工程。**这是“检验批”的直接归属**。
4. **检验批**: 是分项工程中**按施工段、区、层、系统或设备台套**等划分的,用于验收的最小单位。它是质量验收的基础。
**简单说:** 一个 **分项工程**(如“火灾自动报警系统安装”)会被划分为多个 **检验批**(如“一层火灾探测器安装检验批”、“二层火灾探测器安装检验批”)。

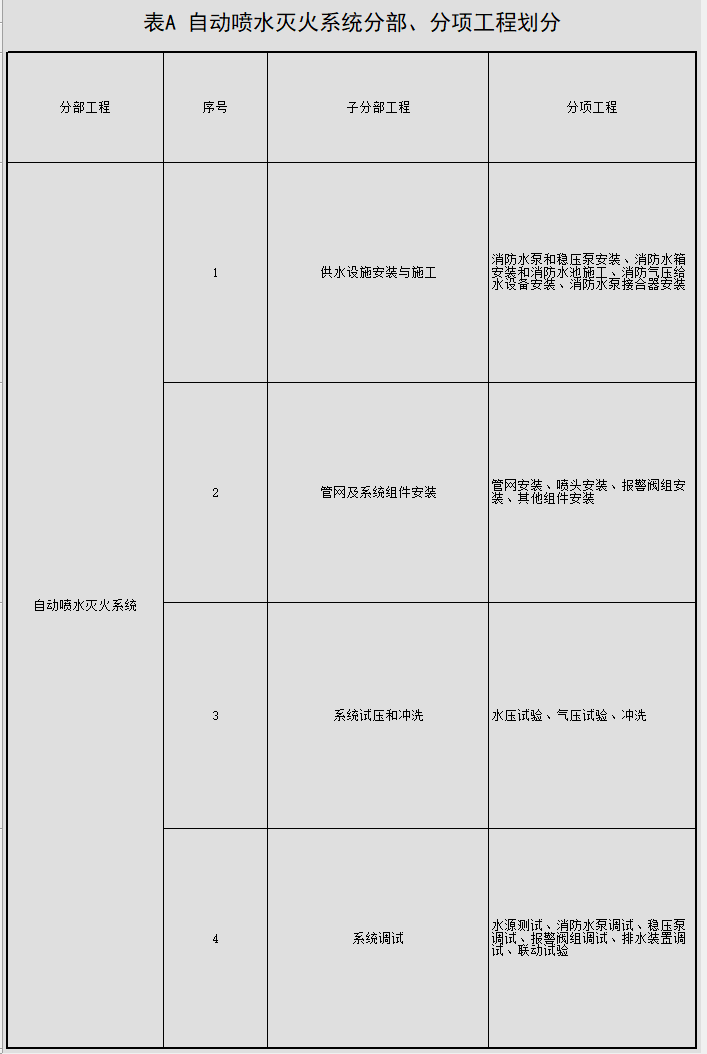

### 二、 消防工程常见分项工程及对应的检验批
消防工程通常包含以下主要分项工程,每个分项都需要填写相应的检验批质量验收记录表。表格名称通常有国家标准格式,如《XXXX检验批质量验收记录》。
| 主要系统 | 典型分项工程举例 | 对应的检验批划分依据 |
| :--- | :--- | :--- |
| **火灾自动报警系统** | 1. 探测器安装
2. 手动报警按钮安装
3. 报警控制器/消防联动控制器安装
4. 模块(输入/输出)安装
5. 消防电话/应急广播安装
6. 系统布线 | 按楼层、防火分区、回路或施工段划分。例如:“地下一层感烟探测器检验批”、“1-5层联动控制器检验批”。 |
| **消防水系统**
(消火栓、喷淋) | 1. 消防水泵安装
2. 消防水箱/水池施工
3. 管网及配件安装
4. 消火栓箱安装
5. 喷头安装
6. 阀门、水流指示器、报警阀组安装
7. 系统试压、冲洗 | 按楼层、防火分区、系统(高区/低区)或施工段划分。例如:“B区环网管道安装检验批”、“三层喷淋支管安装检验批”。 |
| **防排烟系统** | 1. 风机安装
2. 风管制作与安装
3. 风阀(防火阀、排烟阀)安装
4. 风口(送风口、排烟口)安装 | 按楼层、防烟分区或系统划分。例如:“楼梯间正压送风系统检验批”、“地下车库排烟风管检验批”。 |
| **应急照明与疏散指示** | 1. 灯具安装
2. 配电箱/集中电源安装
3. 线路敷设 | 按楼层或防火分区划分。例如:“二层疏散指示标志检验批”。 |
| **气体灭火系统** | 1. 储存装置安装
2. 管道及喷嘴安装
3. 系统组件安装 | 通常以一个独立的防护区为一个检验批。例如:“数据中心机房气体灭火系统检验批”。 |
| **防火分隔设施** | 1. 防火门安装
2. 防火卷帘安装
3. 防火窗安装 | 按楼层、区域或类型划分。例如:“一层甲级防火门安装检验批”、“中庭防火卷帘检验批”。 |
| **其他** | 1. 消防电气(如消防电源监控)
2. 灭火器配置 | 按系统或区域划分。 |
### 三、 检验批质量验收记录表(核心资料)的内容要点
这是一张标准的表格,通常包含以下部分:
1. **表头信息**:
* 单位/子单位工程名称
* 分部/子分部工程名称:**消防工程**
* 分项工程名称:如“火灾探测器安装”
* 验收部位:即该检验批的具体位置,如“三层东区”
* 施工单位、项目负责人
* 专业工长、施工班组长 * 监理/建设单位:监理工程师或建设单位专业负责人
2. **验收依据**:
* **主控项目**:必须全部合格,具有“一票否决”性质。通常是强制性条文或对安全、功能起决定性作用的项目。
* *示例(探测器):* 探测器选型、位置、报警功能测试。
* **一般项目**:允许有少量偏差,但偏差值需在规范允许范围内。通常是观感质量、允许偏差等。
* *示例(探测器):* 安装牢固、美观、标签清晰。
3. **检查记录**:
* “施工单位检查评定记录”栏:由施工单位质量检查员填写检查结果(打√或描述)。
* “监理/建设单位验收记录”栏:由监理或建设单位验收人员填写验收意见。
4. **验收结论**:
* **施工单位检查结果**:施工方自评“合格”或“不合格”,签字。
* **监理/建设单位验收结论**:监理或建设方最终认定“合格”或“不合格”,签字盖章。
* **签字盖章**:**这是法律责任的体现,至关重要**。必须有施工方项目专业质量检查员、专业工长和监理工程师(或建设单位专业负责人)的亲笔签字及日期。
### 四、 工作流程与管理要点
1. **事前策划**:开工前,应根据施工图纸和进度计划,**编制《检验批划分方案》**,明确每个分项工程如何划分检验批,并报监理审批。这是资料编制的总纲。
2. **过程同步**:检验批验收应与施工进度同步。一个工序(检验批)施工完成,自检合格后,**立即**报请监理验收,填写记录表。**严禁事后补做**。
3. **真实准确**:表格中的数据(如试压压力、响应时间)必须来自现场实测实量,记录真实。隐蔽工程检验批(如管道安装)还需附隐蔽工程验收记录和影像资料。
4. **依据规范**:所有检查要求都必须以现行国家规范为准,如《火灾自动报警系统施工及验收标准》GB50166、《消防给水及消火栓系统技术规范》GB50974等。
5. **形成链条**:检验批验收合格是分项工程验收的基础,分项工程验收合格是分部(消防工程)验收的基础,最终支撑整个工程的竣工验收和消防备案。
### 五、 常见问题与易错点
* **划分不合理**:检验批过大(如整个楼的喷头作为一个批)或过小,不利于过程控制。
* **签字不全/代签**:这是资料审查的重点,签字人必须具有相应资格。
* **验收滞后**:资料进度严重落后于施工进度,失去过程控制意义。
* **数据造假**:试验数据、调试结果与现场实际情况不符。
* **与其它资料脱节**:检验批记录应与相应的**材料报审表**(证明材料合格)、**施工记录**、**调试报告**、**隐蔽记录**等相互对应,形成闭合的证据链。
**总结:**
消防资料的“分项检验批”是工程质量控制的基石。其核心是 **“按规范施工、同步验收、真实记录、责任到人”** 。管理好每一份检验批记录,就为整个消防工程的顺利验收和长期安全运行打下了最坚实的基础。在实际操作中,务必严格遵循国家规范和地方城建档案馆的归档要求。

0

0

提交答案
收藏

邀请专家回答问题

发送邀请提醒TA回答,很快就能得到答案喔,每题最多可邀10人
