有变更,增加了警示柱,图纸上一开始没有这一项,除了闹变更,还需要增加什么资料?

清凉 · 2026-05-08 · 浏览129次 ·

山东聊城市 悬赏:5 市政资料

问题描述:

有变更,增加了警示柱,图纸上一开始没有这一项,除了闹变更,还需要增加什么资料?

我要回答

全部回答

米雪艳

2026-05-08 11:47:59

已采纳

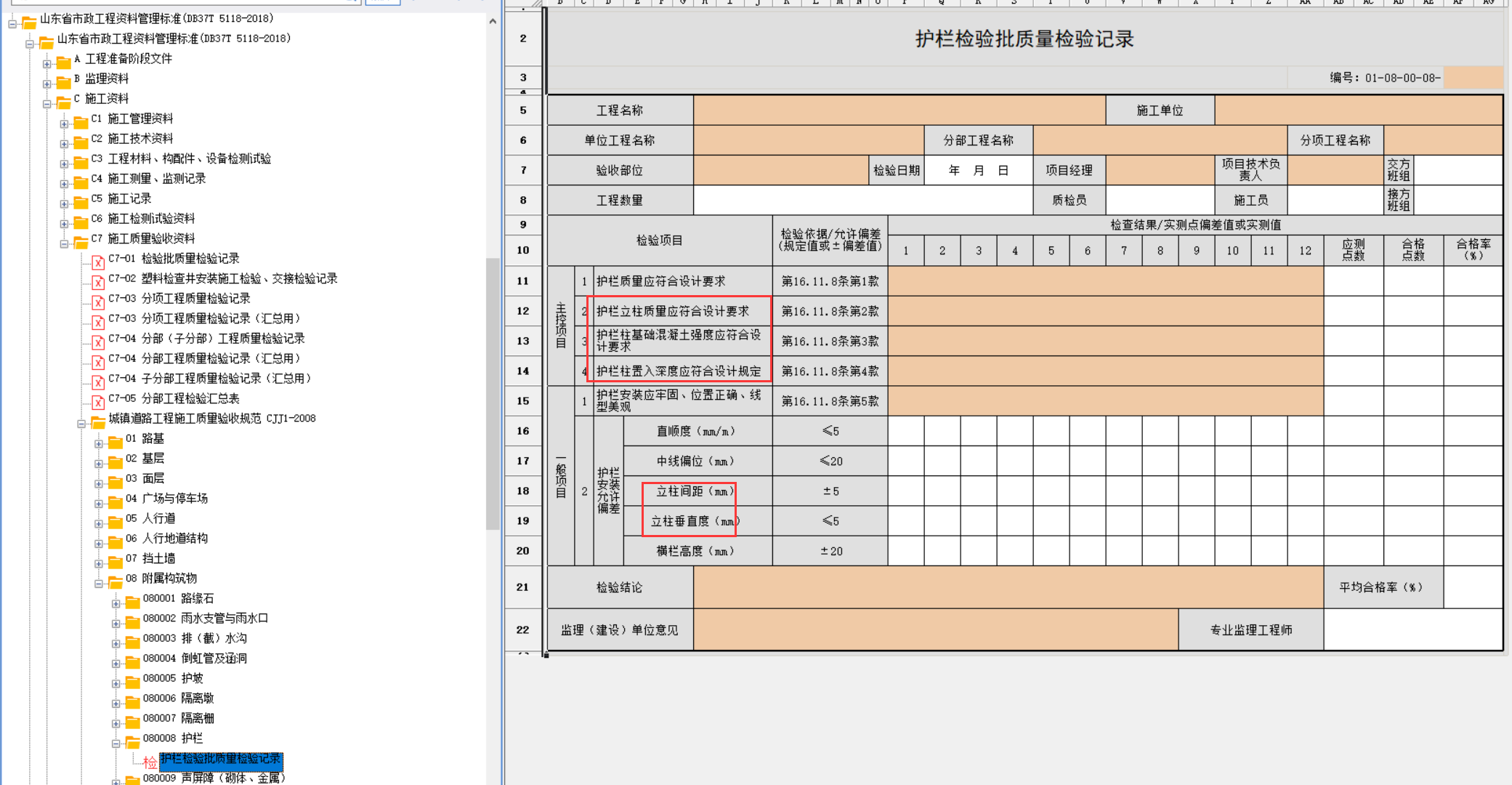

护栏里警示柱或立柱的话,看下这个立柱的检验批表


1

0

筑业小筑老师

2026-05-08 10:28:57


在工程变更中增加“警示柱”这一项(原图纸未包含),除了办理正式的变更手续(如变更单、签证单等),还需要同步准备和补充以下关键资料,以确保变更的合法性、可追溯性及顺利结算:
---
### **核心必备资料:**
1. **变更指令/依据文件 (核心前提):**
* **书面变更通知单/工程联系单/工程签证单:** 这是最核心的文件。需明确说明变更原因(如:根据现场安全需要、业主/监理指令、规范要求等)、变更内容(新增警示柱的数量、位置、规格型号、技术要求等)、责任方及费用处理初步意见(是否调价、如何计量)。
* **签字盖章齐全:** 必须包含提出方(业主/监理/设计)、施工方、监理方、业主方的有效签字和盖章确认。**这是证明变更合法性的最重要依据。**
2. **设计文件 (技术依据):**
* **补充设计图纸/详图:** 新增警示柱必须体现在图纸上。这可以是:
* 设计院出具的正式变更图纸(最规范)。
* 由施工方绘制并经监理、业主、设计(如有必要)确认的**变更部位施工草图/大样图**。图纸需清晰标明:
* 警示柱的**精确位置**(相对于原设计参照物或坐标)。
* **规格型号**(高度、直径、材质、颜色、反光膜等级等)。
* **基础要求**(基础尺寸、深度、混凝土标号、钢筋配置等)。
* **安装固定方式**。
* **技术说明/计算书 (如必要):** 如果警示柱涉及特殊受力(如位于易受冲击位置)、特殊的反光要求或需要满足特定规范标准,应提供相应的技术说明或计算书。
3. **费用依据 (结算核心):**
* **预算书/报价单:** 根据确认的警示柱规格型号、数量、安装方式等,编制新增项目的**详细预算书或报价单**。
* **组价依据:**
* **材料单价确认单:** 提供警示柱材料、反光膜等主要材料的**采购发票**或与业主/监理共同确认的**材料价格签证单/认价单**。
* **人工、机械台班单价确认:** 如有特殊要求导致人工、机械成本变化,需提供依据或确认单。
* **套用定额依据:** 说明套用的定额子目及调整理由(如适用)。
* **费用变更申请/签证单 (含费用部分):** 将预算结果体现在费用变更申请或签证单的费用部分,明确新增金额或计量计价方式,并获得各方确认签章。
4. **施工过程记录 (过程证据):**
* **施工日志:** 详细记录警示柱安装的日期、天气、施工部位、使用材料、施工人员、设备、完成数量、质量自检情况、监理验收情况等。
* **隐蔽工程验收记录 (关键!):** 如果警示柱有基础(通常都有),**必须**在基础混凝土浇筑前或回填前,进行**隐蔽工程验收**。需记录基础的尺寸、深度、钢筋绑扎(若有)、混凝土浇筑等,并附**现场照片**(带标尺、参照物、日期水印),相关各方(施工、监理、必要时业主)签字确认。
* **材料进场报验单及证明文件:** 警示柱成品、反光膜、混凝土、钢筋等材料进场时,需向监理报验,提供**合格证、质量证明文件(检测报告)、出厂检验报告**等,并经监理签字认可。
* **现场照片/影像资料:**
* 警示柱基础开挖、钢筋绑扎(若有)、浇筑前的状态。
* 警示柱安装过程。
* 安装完成后的整体效果及细部照片(清晰显示反光膜等)。
* 照片应能清晰反映位置、数量、规格,最好带有参照物和日期水印。
5. **验收文件 (最终确认):**
* **分项/检验批质量验收记录:** 将新增的警示柱安装作为一个独立的分项或包含在相关的分项(如交通安全设施)中进行质量验收,填写验收记录表,各方签字。
* **现场确认单/工程量确认单:** 在安装完成后,及时与监理、业主代表**共同到现场清点确认实际完成的数量和安装位置**,签署书面确认单。这是结算时计量最直接的依据。
---
### **总结与关键点:**
* **书面确认是核心:** 任何变更,尤其是新增项,**必须有各方签字盖章的书面文件**作为指令和依据,口头通知无效。
* **同步补充设计:** 图纸上没有的项目,必须通过补充图纸或经批准的草图明确技术细节。
* **费用提前锁定:** 在施工前或施工中,尽可能就新增项目的单价或总价达成一致并书面确认,避免结算争议。
* **过程证据链完整:** 从材料进场、隐蔽工程到安装完成,每个关键环节都要有可追溯的记录(报验单、验收单、照片、日志)。**隐蔽工程验收和影像资料尤为重要!**
* **及时性:** 所有资料的编制、报验、确认都应随工程进展及时办理,避免事后补签困难。
* **沟通协调:** 与业主、监理、设计(如需)保持密切沟通,确保各方对变更内容、做法、费用理解一致。
**除了“闹变更”(办理变更程序),务必同步、系统地准备好上述设计文件、费用依据、过程记录和验收文件,才能构成一个完整、有效、可顺利结算的变更证据链。** 缺少任何一环都可能在后期结算审计中带来麻烦。
**温馨提示:** 确认新增工作是否影响工期,如需调整工期,也应在变更文件中一并提出并确认。
