清淤需要做哪些资料

清凉 · 2026-05-13 · 浏览35次 ·

山东聊城市 悬赏:5 市政资料

问题描述:

老师好,排水管道项目清淤做什么资料呢?

我要回答

全部回答

周路路

2026-05-13 15:16:07

已采纳

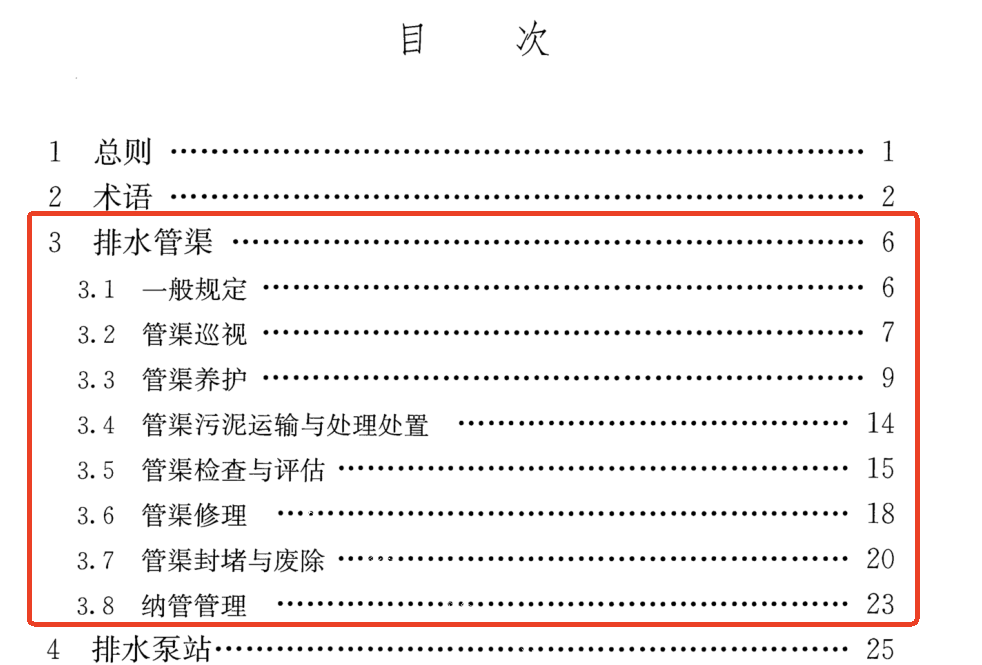

这个标准里有相关的要求,可以参考看一下CJJ 68-2016 - 道客巴巴

https://www.doc88.com/p-79190158747302.html



0

0

周路路

2026-05-13 18:23:30

目前软件里没有专门的表格哦,所以才给您找的这个标准

0

0

筑业小筑老师

2026-05-13 15:04:06

清淤工程(如河道、湖泊、水库、池塘、管道等)需要准备一系列技术和管理资料,贯穿项目全过程(前期、施工期、竣工验收及后期)。以下是主要需要准备的资料清单:
**一、 前期准备阶段资料**
1. **项目立项/批复文件:**
* 项目建议书批复 * 可行性研究报告及批复
* 初步设计文件及批复 * 施工图设计文件及审查意见(如有)
2. **规划许可文件:**
* 建设用地规划许可证(如涉及岸上临时用地)
* 建设工程规划许可证(如涉及永久构筑物)
3. **环境影响评价文件:**
*环境影响报告书(表)及批复文件(**至关重要**,尤其涉及水质、生态敏感区)
* 水土保持方案报告书(表)及批复文件(**关键**)
4. **专项评估与许可:**
* **防洪评价报告及批复(水利项目必备)**
*航道影响评价及许可(如涉及通航水域)
* 涉河建设项目审批(水利部门)
* 水生生物影响评价及渔业资源保护措施(如涉及)
* 文物保护意见(如涉及)
5. **勘察测绘资料:**
* 工程地质勘察报告 * **地形测量图(清淤前原始地形)**:**核心资料**,确定淤积量基准 * 水下地形图(河道、水库等)
* 断面测量图
6. **设计文件:**
* 清淤工程设计说明(目的、范围、标准、方法、工程量等)
* 清淤工程设计图纸(平面布置图、断面图、疏浚范围图等)
* 清淤深度、工程量计算书
* 淤泥特性分析报告(物理性质:含水率、密度、粒径;化学性质:**重金属、有机物、营养盐、污染物含量等** - **处置方式依据**)
* **淤泥处置方案设计及批复:** 包括处置地点(消纳场、资源化利用场所)、处置工艺(脱水、固化、土地利用、建材利用等)、环保措施等。
7. **招投标与合同文件:**
* 招标文件、投标文件、评标报告 * 中标通知书 * **施工合同**(明确范围、质量、安全、环保、工期、计量支付等)
* 监理合同
8. **施工许可:**
* 建筑工程施工许可证(视地方规定和项目性质)
* 水上水下活动许可证(海事部门)
* 临时占用林地、草地、湿地许可(如涉及)
* 城市道路挖掘/占用许可(市政管网清淤)
* 取水许可(如需外调水冲洗或降水位)
9. **其他:**
* 质量监督申报书及受理文件 * 安全监督申报书及受理文件 * 开工报告/开工令
**二、 施工过程阶段资料**
1. **项目管理文件:**
* 施工组织设计及报审、批复文件(含**专项施工方案**:清淤工艺、设备、环保、安全、度汛、应急预案等)
* 淤泥运输与处置专项方案及批复 * 项目管理人员(施工、监理)资质报审
* 主要施工设备/船舶报审
* 材料(如固化剂、土工布等)合格证明及复检报告
* 施工进度计划及执行情况报告 * 会议纪要(工地例会、专题会)
* 往来文件(联系单、通知单、指令单)
2. **质量保证资料:**
*测量复核记录(施工控制点、基准线)
* **施工测量记录:**
* 清淤前原始地形复核测量记录(与设计前对比)
* **施工过程断面测量记录/水下地形测量记录**(**关键**,用于过程控制和计量)
* **清淤后竣工地形测量记录**(**核心验收资料**)
* 清淤工程量计算书及确认记录(基于测量数据)
* 隐蔽工程(如基底处理)验收记录 * 淤泥取样检测记录(施工过程中对清出淤泥的抽检,验证是否与设计一致)
* 质量检验批、分项工程、分部工程验收记录 * 质量问题处理记录
3. **安全与环保资料:**
*安全技术交底记录
* 安全检查记录、隐患整改记录
* 特种作业人员操作证
* **环境监测报告:**(**持续进行**)
* 施工期水质监测(上下游、作业区附近)
* 噪声监测
* 大气监测(扬尘、异味)
* 淤泥处置场周边环境监测(地下水、土壤、空气)
* 环保措施落实情况记录(围堰/围挡、防渗、防抛洒、覆盖、冲洗、降尘、防噪等)
* 淤泥运输联单(记录淤泥来源、种类、数量、运输车辆、去向、接收单位)
* 淤泥处置接收证明(由消纳场或资源化利用单位出具,**极其重要**)
* 事故应急预案及演练记录 * 水土保持措施落实情况记录
4. **施工日志与影像资料:**
* 施工日志(详细记录每日施工内容、人员设备、进度、质量安全环保情况、问题等)
* **影像资料:**(**全过程、关键工序、隐蔽工程**)
* 清淤前现场状况照片/视频
* 施工过程照片/视频(设备作业、环保措施、关键节点)
* 隐蔽工程覆盖前照片/视频 * 淤泥装运、处置现场照片/视频
* 清淤后现场照片/视频 * 重要会议、检查、验收照片/视频
5. **计量支付资料:**
* 工程款支付申请 * 经监理审核的工程量确认单(基于测量记录)
* 进度款证书
**三、 竣工验收阶段资料**
1. **竣工报告:**
* 施工单位竣工报告 * 监理单位质量评估报告 * 设计单位质量检查报告 * 勘察单位质量检查报告(如涉及)
2. **竣工测量与工程量核定:**
* **清淤工程竣工地形图/断面图**(**最终成果**)
* **竣工清淤工程量计算书及竣工图**(与设计量对比分析)
* 测量单位出具的测量成果报告
3. **质量验收文件:**
* 单位工程质量竣工验收记录
* 竣工验收申请 * 竣工验收会议纪要 * **竣工验收鉴定书/证书**
4. **竣工图:**
*根据施工实际情况修正的正式竣工图纸(含清淤范围、深度、工程量等)
5. **结算与审计资料:**
* 工程结算书
* 竣工决算报告 * 审计报告(如有)
6. **专项验收文件:**
* 环保竣工验收报告及批复(**关键**)
* 水土保持设施竣工验收报告及鉴定书(**关键**)
* 档案验收意见 * 消防验收意见(如涉及)
* 航道验收意见(如涉及)
7. **完整的过程资料汇编:** 将前期、施工期所有重要资料整理归档。
**四、 后期管理资料(如适用)**
1. 清淤效果监测报告(如定期对清淤后河床、水质进行跟踪监测)
2. 淤泥处置场地的长期环境监测报告(如要求)
3. 维护管理记录
**核心要点强调:**
1. **测量数据是核心:** 清淤前、中、后的精确地形/断面测量是确定工程量、评估效果的最根本依据。
2. **淤泥特性与处置是关键:** 淤泥的检测报告和合法、合规、可追溯的运输处置证明(联单、接收证明)是环保管理的重中之重,极易成为检查重点。
3. **环保水保是红线:** 环评、水保及其验收文件不可或缺,施工期环境监测和措施落实记录必须完整。
4. **影像资料是佐证:** 全过程影像资料能直观反映施工情况和关键节点,是重要的辅助证明材料。
5. **过程记录要详实:** 施工日志、检验批、会议纪要等过程记录是追溯和厘清责任的基础。
6. **合规性文件是前提:** 所有必要的行政许可、专项评价批复是项目合法实施的基础。
**具体所需资料可能因以下因素有所不同:**
* **项目规模与性质:** (大型水利工程 vs 小型池塘清淤)
* **项目所在地:** (国家/省/市/县,不同区域管理要求可能有差异)
* **资金来源:** (政府投资、社会资本等,审计要求不同)
* **清淤对象:** (河道、湖泊、水库、管道、工业沉淀池等)
* **淤泥污染程度:** (清洁淤泥土 vs 污染淤泥,后者要求更严格)
* **地方性法规要求:**
**建议:** 在项目启动前,务必详细了解项目所在地相关主管部门(水利、环保、住建、交通、农业农村等)的具体要求,并严格按照规定执行。聘请有经验的监理单位对资料管理进行监督和指导非常必要。
这份清单涵盖了清淤工程的主要资料需求,实际操作中应根据项目具体情况进行调整和补充。
