详情

甘肃省的智能化系统检测记录怎么填

zyjur2twkjbptsj · 2026-05-20 · 浏览612次 ·

甘肃张掖市 悬赏:1 安装资料

问题描述:

麻烦发一下整张表的截图

邀请专家回答

我要回答

全部回答

周路路

2026-05-20 17:57:15

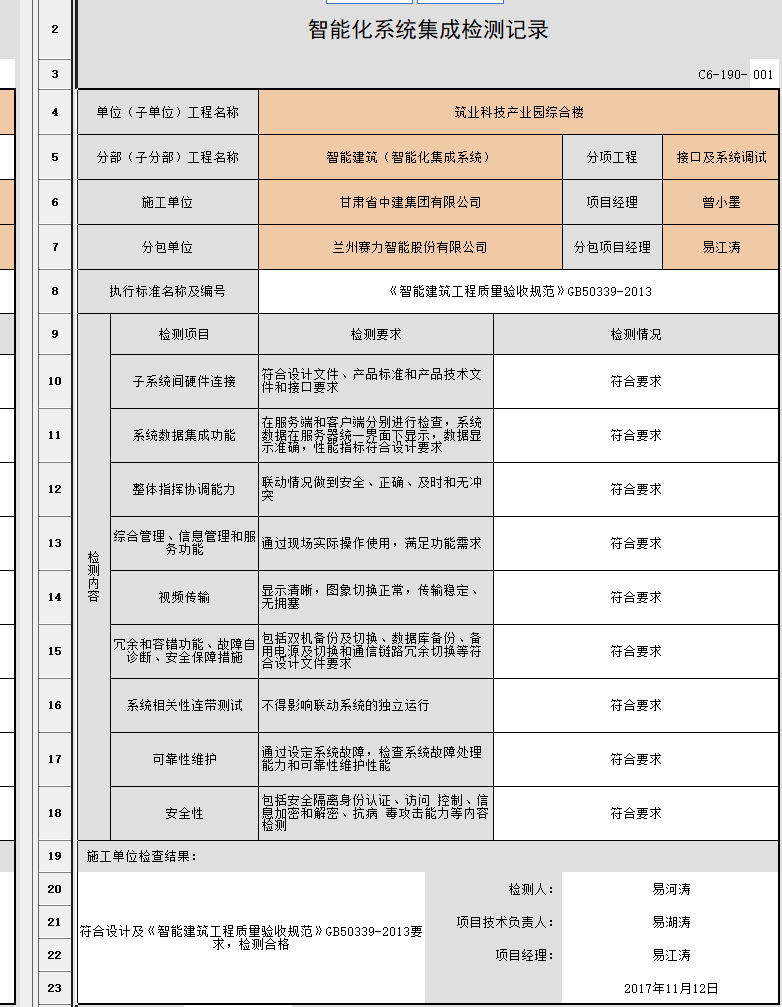

可以参考右侧范例视图里的范例做一下,如果当地要求要有针对性地写,可以用AI填表的功能


0

0

筑业小筑老师

2026-05-20 10:51:13

填写甘肃省智能化系统检测记录需要遵循国家及地方相关规范标准,确保内容**真实、准确、完整、规范**。以下是详细的填写指南和注意事项:
---
### **一、核心填写依据**
1. **国家标准**:《智能建筑工程质量验收规范》GB 50339
2. **地方标准**:《甘肃省智能建筑工程技术规程》DB62/T 25-3035
3. **项目合同文件**:技术协议、设计方案、设备参数表
4. **系统图纸**:施工图、深化设计图、点位表
---
### **二、 记录表主要内容(通用结构)**
#### **(1) 表头信息**
| **字段** | **填写要求** |
|-------------------|-----------------------------------------------------------------------------|
| **工程名称** | 项目全称(与合同一致) |
| **检测部位** | 具体区域(如:1号楼3层安防监控系统) |
| **检测日期** | 年/月/日 |
| **系统名称** | 子系统分类(如:视频监控系统、门禁系统、楼宇自控系统等) |
| **检测依据** | 列出使用的标准(如:GB 50339、DB62/T 25-3035、设计文件等) |
| **检测工具** | 仪器名称及编号(如:万用表、网络测试仪、照度计、信号发生器) |
#### **(2) 检测项目与内容**
| **序号** | **检测项目** | **设计要求/规范标准** | **检测方法** | **实测值/现象** | **结果判定** |
|----------|-----------------------|-----------------------------------|----------------------------|---------------------|------------|
| 1 | 摄像机清晰度 | ≥1080P(依据设计) | 用测试卡检测分辨率 | 1920×1080 | 合格 □不合格 □ |
| 2 | 门禁刷卡响应时间 | ≤1.5s(GB 50339) | 秒表计时 | 1.2s | 合格 □ |
| 3 | 网络连通性 | 丢包率≤1%(设计文件) | Ping命令测试(100次) | 丢包率0% | 合格 □ |
> **填写要点:**
> - **实测值**:必须量化(如延迟时间、电压值、误码率),避免“正常”“良好”等模糊描述。
> - **结果判定**:对照“设计要求/规范标准”,明确勾选合格或不合格。
#### **(3) 问题记录与处理**
- **不合格项**:需记录具体现象(如“3层东侧摄像机无图像”),注明原因(如“电源线路故障”)。
- **整改措施**:写修复方案(如“更换电源适配器”)。
- **复检结果**:整改后重新检测并填写数据。
#### **(4) 签字确认**
| **角色** | **责任** |
|----------------|---------------------------------------------|
| **检测人员** | 操作人签字,附联系方式 |
| **施工单位** | 项目技术负责人签字并盖章(单位公章) |
| **监理单位** | 现场监理工程师签字确认 |
| **建设单位** | 项目代表签字(重要项目需签章) |
---
### **三、 分系统检测要点(甘肃常见子系统)**
#### **1. 安全防范系统(视频监控、入侵报警)**
- **摄像机**:覆盖范围、夜视效果、存储时长(≥30天)、防破坏报警功能。
- **报警系统**:探测器灵敏度、报警响应时间(≤2s)、联动录像验证。
- **示例记录**: > 检测项目:周界红外对射报警设计要求:触发后3s内联动灯光及录像实测:触发后2.8s灯光启动,监控画面弹出 — **合格**
#### **2. 楼宇自控系统(BA系统)**
- **传感器精度**:温度传感器误差≤0.5℃(用校准仪对比)。
- **执行器动作**:风阀开度与指令一致性(0%~100%线性测试)。
- **节能策略验证**:如空调定时启停、照明分区控制是否按策略执行。
#### **3. 信息设施系统(网络、广播)**
- **网络性能**:带宽、延迟、抖动(使用专业工具如iPerf测试)。
- **广播系统**:分区播放、消防强切、语音清晰度(≥85dB)。
#### **4. 机房工程(UPS、环境监控)**
- **UPS续航**:满载放电时间(≥设计值)。
- **温湿度监控**:报警阈值设置(温度23±2℃,湿度40%~60%)。
---
### **四、 甘肃省特殊要求**
1. **抗震性能**:机柜、设备安装需符合《甘肃省建筑抗震设计规范》DB62/T 25-3055。
2. **防尘防沙**:室外设备防护等级≥IP65(如摄像头、周界设备)。
3. **节能验收**:自控系统节能效果需单独出具报告(参考《甘肃省公共建筑节能标准》)。
---
### **五、 常见错误避坑**
- ❌ **模糊描述**:写“图像清晰” → 应改为“1080P分辨率下可辨识人脸特征(测试卡验证)”。
- ❌ **漏填依据**:未注明检测所依据的标准条款(如GB 50339 第5.2.3条)。
- ❌ **签字不全**:缺少监理或建设单位确认,导致验收无效。
- ❌ **未闭环问题**:不合格项未记录整改结果。
---
### **六、 模板示例(简化版)**
| 检测项目 | 标准要求 | 检测结果 | 判定 |
|------------------|---------------|------------------------|-------|
| 电梯紧急呼叫 | 5s内接通监控中心 | 3.8s接通,通话清晰 | 合格 |
| 消防联动卷帘门 | 感烟报警后下降至1.8m | 报警后12s降至1.8m | 合格 |
| 数据中心温湿度 | 温度22℃±2℃ | 24.1℃(校准证书编号XXX)| **不合格** |
> **问题记录**:数据中心温度超标(24.1℃)
> **原因**:空调设定值偏移 → **整改**:重新校准温控器 → **复检**:22.5℃(合格)。
---
**最终建议:**
1. **现场实测**:务必携带检测工具现场逐项测试,避免凭经验填写。
2. **过程留痕**:拍照/视频记录关键测试过程(如报警联动、设备参数)。
3. **归档要求**:一式四份(施工、监理、建设、城建档案馆各一份),使用耐久性纸张打印。
如需甘肃省住建厅发布的**最新检测记录表模板**,可访问 [甘肃省住房和城乡建设厅官网](http://zjt.gansu.gov.cn) 下载或联系当地质监站获取。

0

0

提交答案
收藏

邀请专家回答问题

发送邀请提醒TA回答,很快就能得到答案喔,每题最多可邀10人
