关于报验申请表填写相关

mh20230227150927272 · 2026-07-28 · 浏览60次 ·

云南红河州 悬赏:1 市政资料

问题描述:

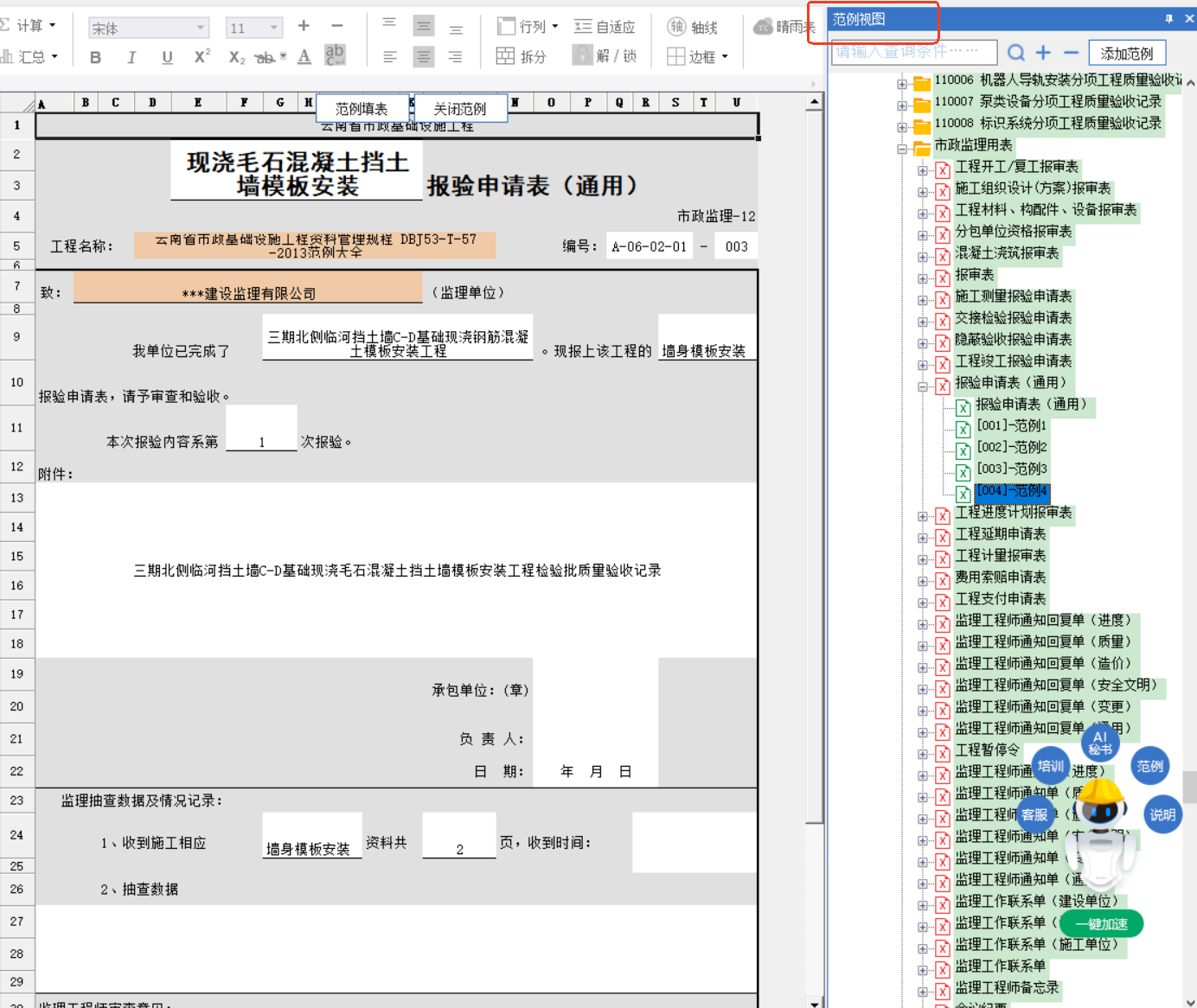

报验申请表,监理抽查数据及情况记录哪里需要怎么填写,有没有参考填写的范文。收到时间哪里是否需要填写。监理这边要求我找到填写依据或是参考范文给他看。16ab748a-fba9-4520-a0e7-427e3f8fe421.png

邀请专家回答

我要回答

全部回答

孟姣

2026-08-01 10:22:39


0

0

筑业小筑老师

2026-07-28 15:10:27

您好,很高兴为您解答关于报验申请表填写的问题。报验申请表是工程资料中非常核心的文件,是施工单位向监理(或建设单位)申请对某一工序或检验批进行验收的正式书面凭证。填写不规范或错误,会直接影响验收流程和资料归档。
为了帮您提高效率,我将从**通用填写要点**、**常见错误**和**不同场景的注意事项**三个方面为您详细说明。
### 一、 通用填写核心要点(以《检验批质量验收记录》及配套的《报验申请表》为例)
通常,报验申请表(如《______报验申请表》)与具体的验收记录表(如《钢筋安装工程检验批质量验收记录》)是配套使用的。
**1. 表头信息(必须准确无误):**
* **工程名称:** 必须与施工合同、图纸上的工程名称完全一致,一个字都不能错。
* **编号:** 按照项目资料管理规划或监理要求进行统一编号。通常采用“单位工程-分部-子分部-分项-检验批”的层级编码,或按流水号。**编号是唯一标识,不能重复。**
* **致:** 填写监理单位或建设单位的全称(如:XX监理有限公司XX项目监理部)。
* **申报内容:** 这是核心。需明确写出**本次报验的具体部位**(如:A栋5层1-10/A-J轴顶板梁钢筋)、**验收项目**(如:钢筋安装工程)和**本次报验的批次**(如:第1次报验)。
**2. 附件清单(至关重要):**
* **必须列出所有随表提交的附件。** 这是证明您已完成自检、具备验收条件的证据。
* **常见附件包括:**
* 对应的《检验批质量验收记录》(已填写并签字盖章)。
* 隐蔽工程验收记录(如钢筋、防水等)。
* 施工记录(如混凝土施工记录)。
* 材料/构配件/设备进场报验单及合格证、检测报告。
* 施工测量放线报验单及成果。
* 试验报告(如钢筋连接试验报告、混凝土试块报告等)。
* **附件清单要清晰、完整,与所报内容一一对应。**
**3. 施工单位信息:**
* **施工单位(章):** 加盖施工单位项目部的公章(或资料专用章)。
* **项目负责人(签字):** 项目经理或项目技术负责人签字。
* **日期:** 填写实际报验的日期(通常为自检合格后、提交监理前)。
**4. 监理(建设单位)审核意见:**
* **此部分由监理填写。** 施工单位只需留出空白区域即可。
* 监理会签署“同意验收”、“不同意验收”或“整改后重新报验”等意见,并签字盖章。
### 二、 常见错误与避坑指南
1. **部位描述不清:** 只写“5层顶板”,未写轴线范围。正确写法:**“A栋5层1-10/A-J轴顶板”**。
2. **附件不全或混乱:** 报验钢筋,但未附钢筋合格证、检测报告或隐蔽记录。**附件必须与报验内容严格对应。**
3. **签字盖章不规范:** 项目负责人签字为代签、盖章模糊或使用错误印章(如用公司公章代替项目部章)。
4. **日期逻辑错误:** 报验日期早于自检日期,或晚于实际施工完成日期。**逻辑顺序:施工完成→自检合格→填写报验表→提交监理。**
5. **编号混乱:** 不同检验批使用相同编号,或编号无规律,导致后期查找困难。
6. **未填写“申报内容”中的“本次报验为第X次”:** 对于整改后重新报验的,必须注明是第几次,否则监理可能按首次处理。
### 三、 不同场景的注意事项
* **检验批报验:** 最常用。必须确保对应的《检验批质量验收记录》已填写完整,主控项目、一般项目数据真实、合格。
* **隐蔽工程报验:** 必须在隐蔽前完成报验。附件中必须包含《隐蔽工程验收记录》和影像资料(照片、视频)。
* **材料/构配件/设备报验:** 附件必须包含质量证明文件(合格证、型式检验报告等)、进场复验报告(如有要求)、数量清单。
* **分项/分部工程报验:** 通常在所含检验批全部验收合格后,汇总报验。附件需包含所有检验批的验收记录汇总表。
### 四、 高效填写建议
1. **建立模板:** 根据项目特点,制作标准化的报验申请表模板,固定表头、编号规则、常用附件清单。
2. **使用软件:** 利用筑业等工程资料软件,可以自动生成编号、关联附件、进行数据校验,极大减少错误。
3. **提前沟通:** 在填写前,与监理明确其具体的格式、编号、签字要求,避免返工。
4. **双人复核:** 填写完成后,由另一人(如资料员或技术员)进行复核,重点检查部位、编号、附件、日期。
**总结:** 报验申请表的核心是 **“准确、完整、及时、规范”** 。准确描述部位,完整提供附件,及时提交报验,规范填写签字盖章。
如果您有具体的报验场景(例如:钢筋、模板、混凝土、防水、钢结构等),或者遇到了某个具体的填写难题,欢迎继续提问,我可以为您提供更针对性的指导。
