老旧小区沥青路面恢复

me20230204101922438 · 2026-08-03 · 浏览20次 ·

四川宜宾市 悬赏:10 土建资料

问题描述:

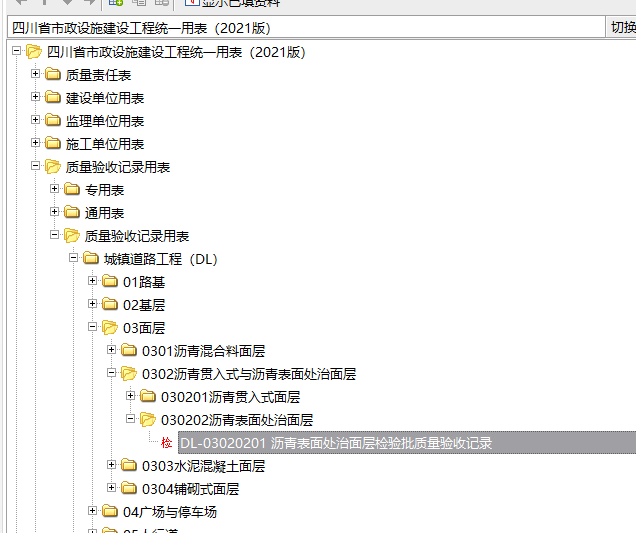

image.png沥青路面恢复做法如下,其中聚孚弹性体沥青路面加筋层应该选用什么检验批

邀请专家回答

我要回答

全部回答

周路路

2026-08-03 18:16:23


可以看看这个检验批是否适用

0

0

筑业小筑老师

2026-08-03 13:12:40

针对老旧小区改造后的沥青路面恢复,需结合小区现状(如地下管线、交通荷载、施工空间等)制定方案。以下是关键要点及建议:
---
### **一、前期准备**
1. **现状评估**
- 检查原路面结构(厚度、基层强度、裂缝/坑槽情况)。
- 确认地下管线(燃气、给排水、电缆等)是否已更新,避免二次开挖破坏新路面。
- 评估小区交通流量(是否需临时封闭或分幅施工)。
2. **设计标准**
- 参照《城镇道路养护技术规范》(CJJ 36-2016)或地方标准。
- 小区道路建议采用 **AC-13(细粒式)或 SMA-13** 沥青混合料,厚度4-6cm。
- 基层需满足承载力要求(如原基层破损需补强,可采用水泥稳定碎石或C20混凝土)。
---
### **二、施工流程**
1. **基层处理**
- 清除松散层、油污、积水,修补裂缝(灌缝或贴抗裂贴)。
- 若原基层损坏严重,需挖除后重新铺设(厚度≥15cm)。
- 喷洒透层油(乳化沥青,用量0.7-1.5L/m²)。
2. **沥青摊铺**
- **温度控制**:普通沥青≥140℃,改性沥青≥160℃。
- **厚度控制**:分层摊铺(每层≤5cm),压实后总厚度≥4cm。
- **接缝处理**:纵向接缝采用热接缝,横向接缝切割整齐后涂刷粘层油。
3. **压实工艺**
- 初压:钢轮压路机(静压1-2遍,速度≤2km/h)。
- 复压:胶轮压路机(4-6遍,速度≤4km/h)。
- 终压:钢轮压路机(静压1-2遍,消除轮迹)。
4. **附属设施恢复**
- 检查井、雨水口需提升至新路面标高,井周加固(C30混凝土)。
- 路缘石、人行道接缝处需平顺过渡。
---
### **三、特殊注意事项**
1. **管线保护**
- 施工前与管线单位确认位置,避免机械损伤。
- 若管线位于路面下,需在沥青层内增设 **土工格栅** 分散应力。
2. **交通组织**
- 分幅施工时,临时开放段需设置减速带、警示标志。
- 沥青冷却至≤50℃后方可开放交通(通常需2-4小时)。
3. **环保要求**
- 旧沥青料需回收利用(再生或运至指定场所)。
- 施工期间控制扬尘(洒水、覆盖)。
---
### **四、常见问题及对策**
| 问题 | 原因 | 解决方案 |
|------|------|----------|
| 路面裂缝 | 基层强度不足或温度应力 | 基层补强+抗裂贴+改性沥青 |
| 车辙 | 沥青混合料高温稳定性差 | 选用SBS改性沥青,优化级配 |
| 井周下沉 | 井周压实不足 | 井周采用C30混凝土加固+沥青分层压实 |
---
### **五、验收标准**
- **平整度**:3m直尺≤5mm。
- **压实度**:≥96%(马歇尔试验)。
- **渗水系数**:≤300mL/min(SMA≤200mL/min)。
- **外观**:无裂缝、松散、泛油、轮迹。
---
### **六、成本控制建议**
- 优先利用旧沥青料(厂拌热再生,可节省10%-20%材料费)。
- 基层补强采用 **水泥稳定碎石** 替代混凝土(成本降低30%)。
- 分幅施工减少临时交通设施费用。
---
**总结**:老旧小区沥青路面恢复需重点解决 **基层强度** 和 **管线保护** 问题,施工中严格控制压实度与接缝质量,验收时关注平整度与渗水系数。建议委托有市政资质的施工单位,并做好成品保护(如覆盖土工布防污染)。
