市政工程中天然砂砾垫层用哪个检验批

我要回答

全部回答

孟姣

2026-09-11 13:30:32

已采纳

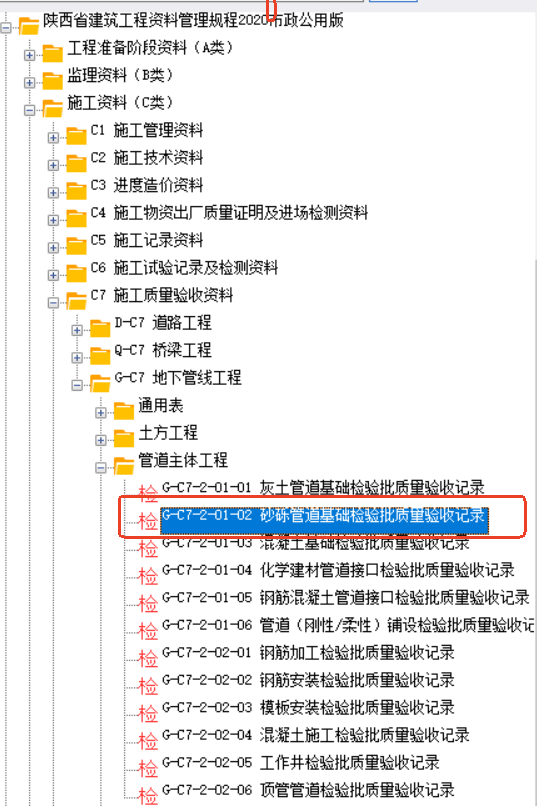

看你是市政哪个专业,管网可以采用——管道基础检验批


0

0

筑业小筑老师

2026-09-11 11:28:41

在公路、市政或水利工程中,**天然砂砾垫层**通常属于**路基工程**或**路面基层/底基层**的组成部分。其检验批的划分、检验内容及标准主要依据相关施工规范(如《公路路基施工技术规范》JTG/T 3610、《公路工程质量检验评定标准》JTG F80/1-2017等)。
以下是关于天然砂砾垫层检验批的详细解答:
### 1. 检验批的划分原则
- **按施工段落划分**:一般按施工段、层或工作班(台班)划分。例如,每200~300米或每层为一个检验批。
- **按工程量划分**:对于大面积施工,可按一定面积(如1000~2000㎡)或一定体积(如500~1000m³)划分。
- **按结构层划分**:垫层通常为单层,若设计有分层(如双层垫层),则每层应单独作为一个检验批。
### 2. 检验批的主控项目(关键控制项)
主控项目必须全部合格,否则检验批不合格。
- **原材料质量**:
- **颗粒级配**:砂砾的粒径、含泥量、细度模数等需符合设计要求(如最大粒径不超过50mm,含泥量≤5%等)。
- **压碎值**:用于垫层的砂砾压碎值应满足规范要求(一般≤30%)。
- **有机质含量**:不得含有腐殖质、草根等杂物。
- **压实度**:
- 垫层压实度是核心指标,通常要求达到**96%** 或更高(具体按设计图纸或规范要求,如高速公路、一级公路要求≥96%,二级公路≥95%)。
- 检测方法:灌砂法、环刀法等。
- **弯沉值**(若设计有要求):
- 检测垫层顶面的弯沉值,需满足设计计算值。
- **厚度**:
- 垫层厚度偏差:一般允许偏差为±10%设计厚度(且不超过±20mm)。
### 3. 检验批的一般项目(允许偏差项目)
一般项目需满足规范允许偏差范围,合格率不低于80%(或90%,视规范而定)。
| 检查项目 | 允许偏差 | 检查方法 |
| :--- | :--- | :--- |
| **纵断高程** | ±15mm | 水准仪测量 |
| **中线偏位** | ±50mm | 经纬仪测量 |
| **宽度** | 不小于设计值 | 尺量 |
| **横坡** | ±0.3% | 水准仪测量 |
| **平整度** | ≤15mm(3m直尺) | 3m直尺量测 |
| **边坡** | 不陡于设计值 | 尺量或坡度尺 |
| **厚度** | ±10%设计厚度 | 挖验或钻芯取样 |
### 4. 检验批的抽样频率
- **压实度**:每200米每车道检测2点(或每1000㎡检测2点)。
- **厚度**:每200米每车道检测1点。
- **平整度**:每200米测2处×10尺。
- **宽度、高程、横坡**:每200米测4个断面。
### 5. 检验批资料填写要点
在填写《天然砂砾垫层检验批质量验收记录》时,需注意:
1. **工程部位**:明确写清桩号(如K0+000~K0+200)、层位(如第一层垫层)。
2. **施工依据**:填写设计图纸编号及施工规范名称。
3. **验收依据**:填写《公路工程质量检验评定标准》(JTG F80/1-2017)或相应地方标准。
4. **主控项目**:需附上原材料合格证、复验报告、压实度检测报告、弯沉检测报告(如有)。
5. **一般项目**:需附上现场实测数据记录表(如高程、宽度、平整度等)。
6. **结论**:主控项目全部合格,一般项目合格率≥80%(或90%),且无严重缺陷,则判定为合格。
### 6. 常见问题及注意事项
- **含泥量超标**:天然砂砾若含泥量过大,会降低垫层排水性和承载力,必须提前筛分或水洗。
- **压实度不足**:垫层厚度过厚(超过30cm)时,需分层碾压;含水量需控制在最佳含水量±2%范围内。
- **厚度控制**:垫层厚度不足是常见问题,需在施工中严格控制松铺系数(一般1.2~1.3)。
- **与规范冲突**:不同工程类型(公路、市政、水利)的规范要求略有差异,请以设计图纸和当地质监站要求为准。
**总结**:天然砂砾垫层检验批的核心是**压实度**和**厚度**,其次是**级配**和**平整度**。施工中应加强过程控制,确保每道工序合格后再进行下道工序。
