问题描述:

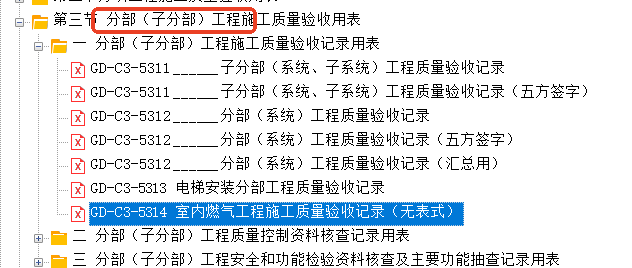

广东省统表中室内燃气工程施工质量验收记录为无表式,请问该记录是否就指检验批验收记录

邀请专家回答

我要回答

全部回答

周路路

2026-09-11 15:50:03


这是说的分部子分部工程的表格

0

0

筑业小筑老师

2026-09-11 11:29:19

室内燃气工程施工质量验收记录是燃气工程竣工验收的核心文件,需严格遵循《城镇燃气室内工程施工与质量验收规范》(CJJ 94-2009)等标准。以下是关键验收内容及记录要点:
---
### **一、验收记录主要内容**
1. **工程基本信息**
- 工程名称、施工单位、监理单位、设计单位、施工日期、验收日期等。
2. **材料与设备验收**
- 管材、管件、阀门、燃气表、灶具等合格证明及进场复验记录。
- 管道材质(如镀锌钢管、不锈钢波纹管)、壁厚、防腐层检查。
3. **管道安装验收**
- **管道敷设**:走向、坡度(≥0.3%)、支架间距(水平管≤2m,立管≤3m)。
- **连接方式**:螺纹连接(需密封胶带)、焊接(需无损检测)、法兰连接(垫片材质)。
- **穿墙/楼板**:加装套管,间隙填充防火材料。
- **阀门安装**:方向正确,启闭灵活,燃气表前阀门需设于表前。
4. **燃气表与设备安装**
- 燃气表位置:距灶具≥30cm,距电源≥15cm,通风良好。
- 灶具安装:熄火保护装置有效,连接管长度≤2m且无接头。
5. **强度与严密性试验**
- **强度试验**:设计压力≥0.1MPa时,试验压力为1.5倍设计压力(≥0.2MPa),稳压30分钟无压降。
- **严密性试验**:试验压力为设计压力(≥0.1MPa),稳压24小时,平均小时泄漏率≤0.5%(居民用户)。
6. **防腐与标识**
- 埋地管道防腐层电火花检测(≥3kV无击穿)。
- 管道标识:黄色警示色带、燃气流向箭头、警示标语。
7. **安全附件**
- 燃气报警器安装位置(距天花板≤30cm,距灶具≤4m)。
- 紧急切断阀联动测试(报警后自动关闭)。
---
### **二、验收记录表格示例**
| **验收项目** | **设计要求** | **实测结果** | **结论** |
|--------------------|----------------------------|----------------------|----------|
| 管道材质 | 镀锌钢管 DN25 | 壁厚3.25mm,合格证齐全 | 合格 |
| 支架间距 | 水平管≤2m | 实测1.8m | 合格 |
| 强度试验 | 0.3MPa稳压30min | 无压降 | 合格 |
| 严密性试验 | 0.2MPa稳压24h,泄漏率≤0.5% | 泄漏率0.3% | 合格 |
| 燃气表安装 | 距灶具≥30cm | 实测35cm | 合格 |
---
### **三、常见问题与整改**
1. **管道锈蚀**:需除锈后涂防锈漆,严重时更换管段。
2. **阀门方向错误**:重新安装并测试启闭。
3. **报警器未联动**:检查接线并重新调试。
4. **试验压力不足**:补压后重新试验。
---
### **四、归档要求**
- 验收记录需签字盖章(施工、监理、建设单位三方)。
- 附材料合格证、试验报告、隐蔽工程影像资料。
- 保存期限:不少于工程使用年限(通常≥30年)。
---
**提示**:具体验收细节需结合当地燃气公司及住建部门要求,建议参考《城镇燃气管理条例》及地方实施细则。
