fm20260914102536054 · 2026-09-14 · 浏览47次 ·

重庆江津区 悬赏:1 土建资料

问题描述:

高压旋喷资料在筑业软件里面没有单独表格,需要用什么什么表格代替。重庆地区,急急急

邀请专家回答

我要回答

全部回答

周路路

2026-09-15 16:37:50


0

0

筑业小筑老师

2026-09-14 11:12:23

在重庆地区,高压旋喷桩(通常用于地基处理、止水帷幕等)的施工资料,主要依据**《重庆市建设工程档案编制验收标准》(DBJ50/T-306)** 以及**《建筑地基处理技术规范》(JGJ 79)** 等标准执行。
通常需要制作以下核心表格(按施工流程分类):
### 一、 施工准备阶段
1. **施工组织设计/专项施工方案报审表**(含审批表)
2. **原材料报审表**(水泥、外加剂等)
- 附:出厂合格证、检验报告(水泥3天/28天强度报告)
3. **施工机械设备报审表**(高压旋喷钻机、高压泵、空压机等)
4. **测量放线报验单**(桩位定位、高程控制)
### 二、 施工过程记录(核心表格)
1. **高压旋喷桩施工记录表**(**最核心表格**)
- 内容:桩号、施工日期、钻孔深度、旋喷深度、提升速度、旋转速度、水泥浆液流量、压力(浆压、气压、水压)、水泥用量、冒浆情况等。
2. **水泥浆液拌制及使用记录表**
- 记录水灰比、每盘用量、拌制时间、使用桩号。
3. **隐蔽工程检查验收记录**
- 重点:钻孔深度、下管长度、喷头位置、浆液配比等。
4. **施工日志**(每日记录施工情况、异常处理等)
### 三、 质量检验与验收阶段
1. **桩位偏差检查记录**(平面位置、垂直度)
2. **桩径、桩长检查记录**(通过开挖或测斜仪等)
3. **成桩质量检验报告**
- **取芯检测报告**(28天龄期,检测无侧限抗压强度、渗透系数等)
- **动力触探或静力触探报告**(视设计要求)
- **载荷试验报告**(如设计有要求)
4. **分项工程质量验收记录**(地基处理分项)
5. **检验批质量验收记录**(按施工段或桩数划分)
6. **工程报验申请表**(每道工序完成后报监理)
### 四、 竣工阶段
1. **竣工图**(标注实际桩位、桩长、桩径)
2. **施工总结报告**
3. **工程质量评估报告**(监理单位出具)
4. **工程竣工验收报告**
### 特别提示(重庆地区常见要求):
- **水泥用量**:重庆地区对水泥用量记录非常严格,需与设计配合比一致,且需有**水泥进场台账**与**消耗台账**对应。
- **冒浆处理**:若出现大量冒浆,需记录处理措施(如复喷、调整参数等),并附**异常情况处理记录**。
- **检测频率**:通常按总桩数的**2%~5%** 进行取芯检测,且不少于**3根**(具体以设计图纸和地勘报告为准)。

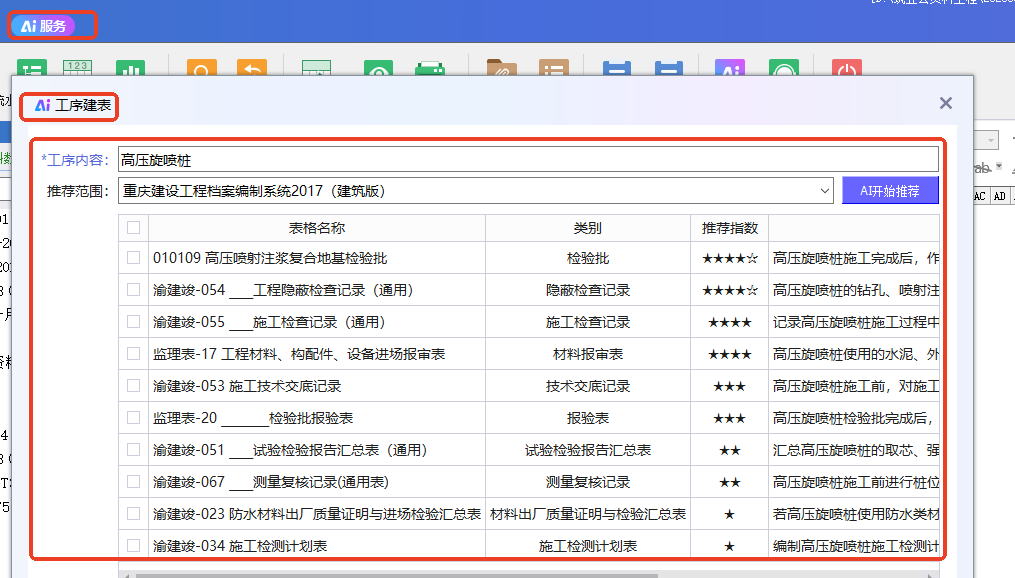

- **表格格式**:建议优先使用**重庆市建设工程质量监督总站**发布的**统一表格**(可在当地质监站或资料软件中下载)。
**建议操作**:直接联系项目监理单位或查阅**《重庆市建设工程档案编制验收标准》** 中的“地基与基础”章节,获取最准确的表格清单。
